Хід будівництва за серпень 2026 року
Будинок 1 — секції 1 та 2:
- Газовики продовжують монтаж зовнішньої газової мережі.
- Завершили монтаж лічильників води в комерційних приміщеннях першого поверху.

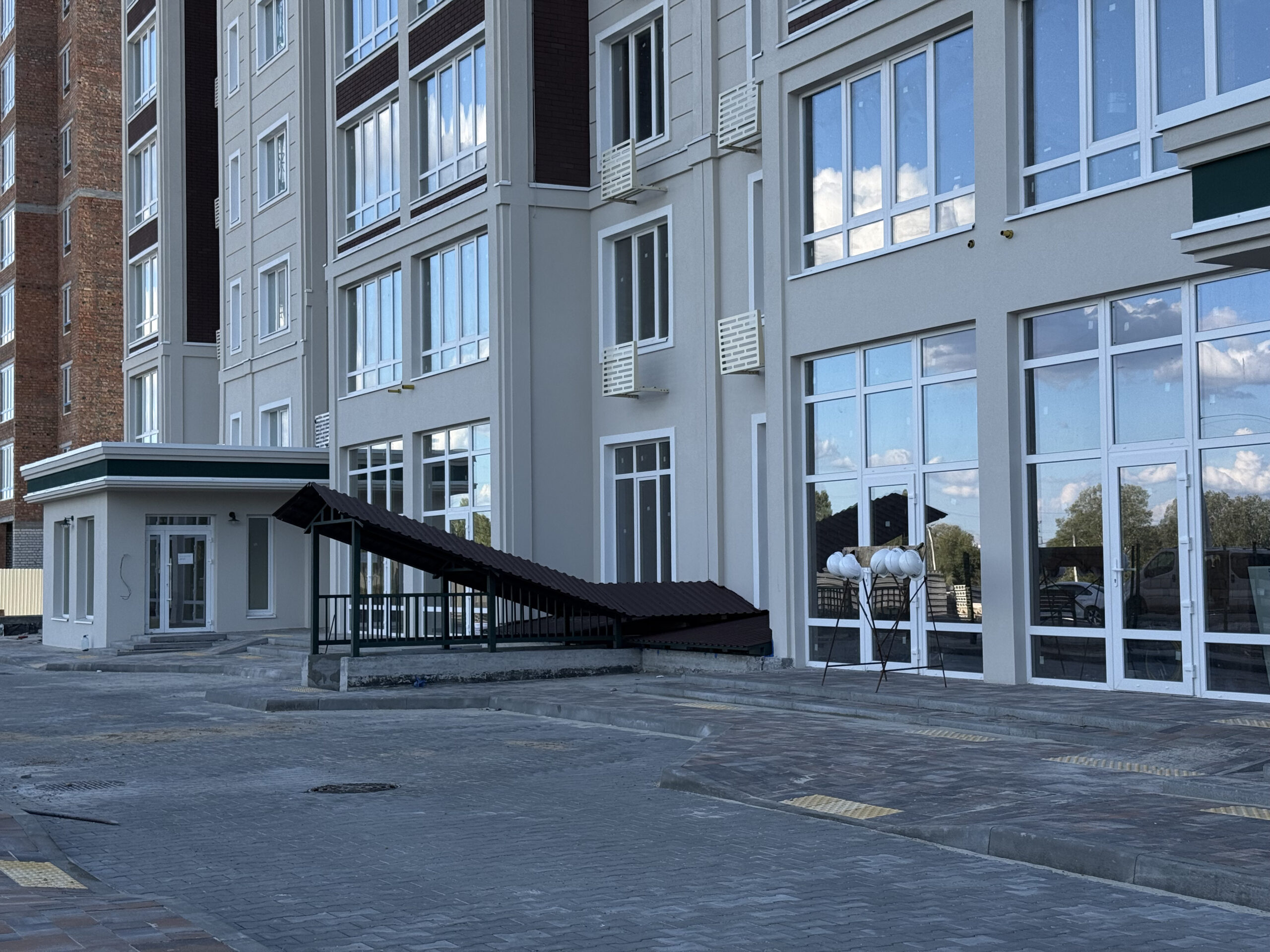

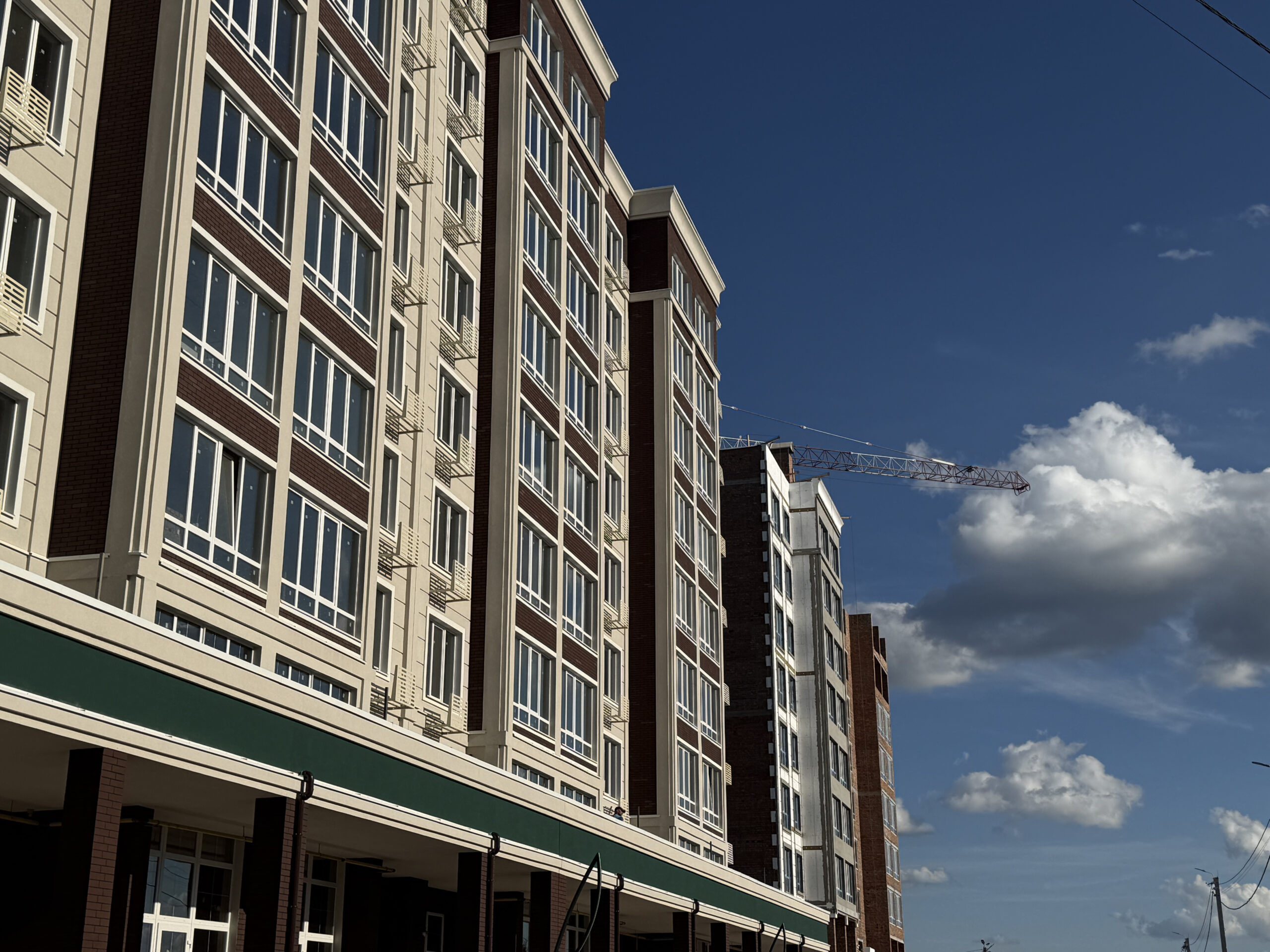

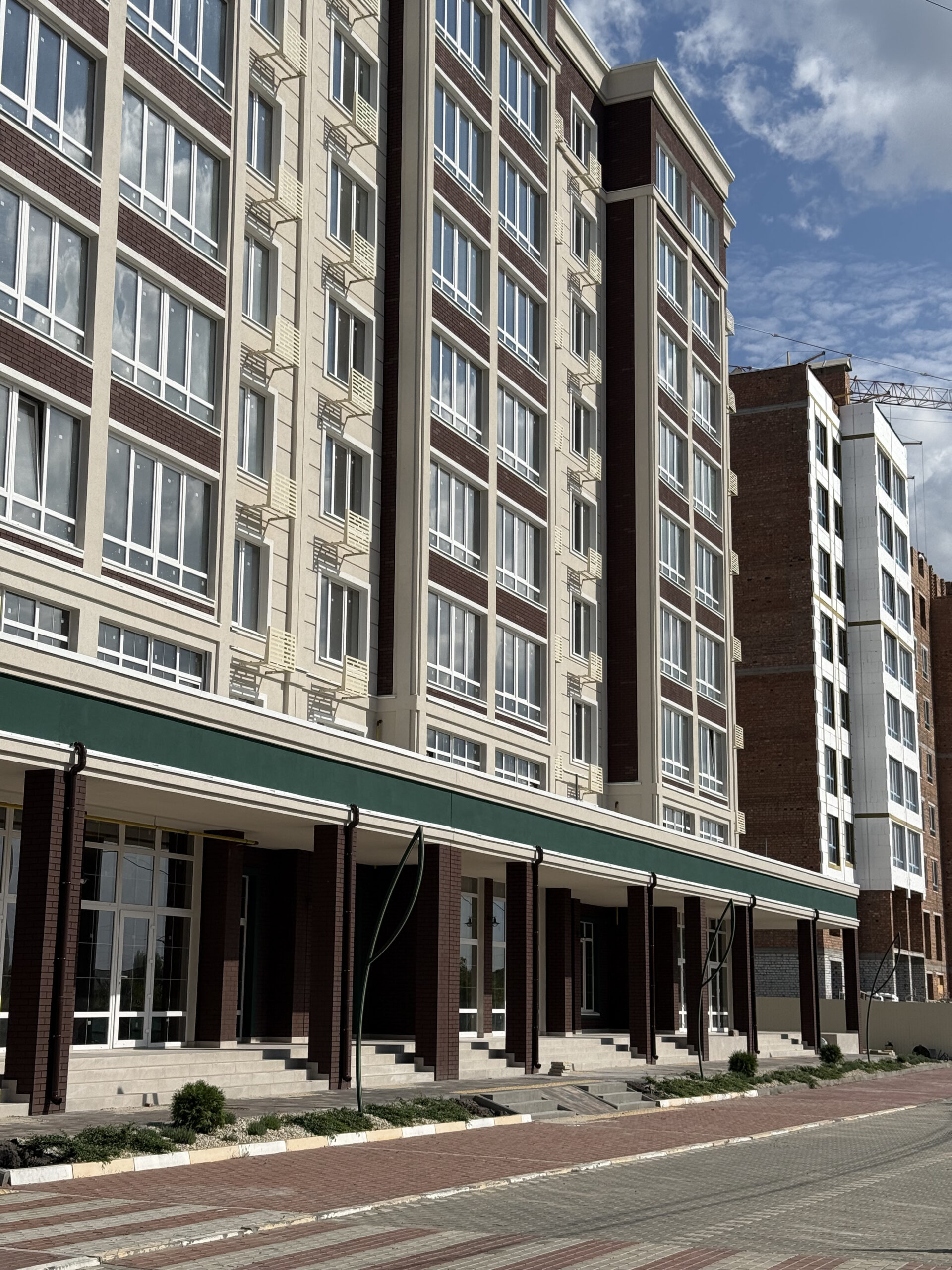

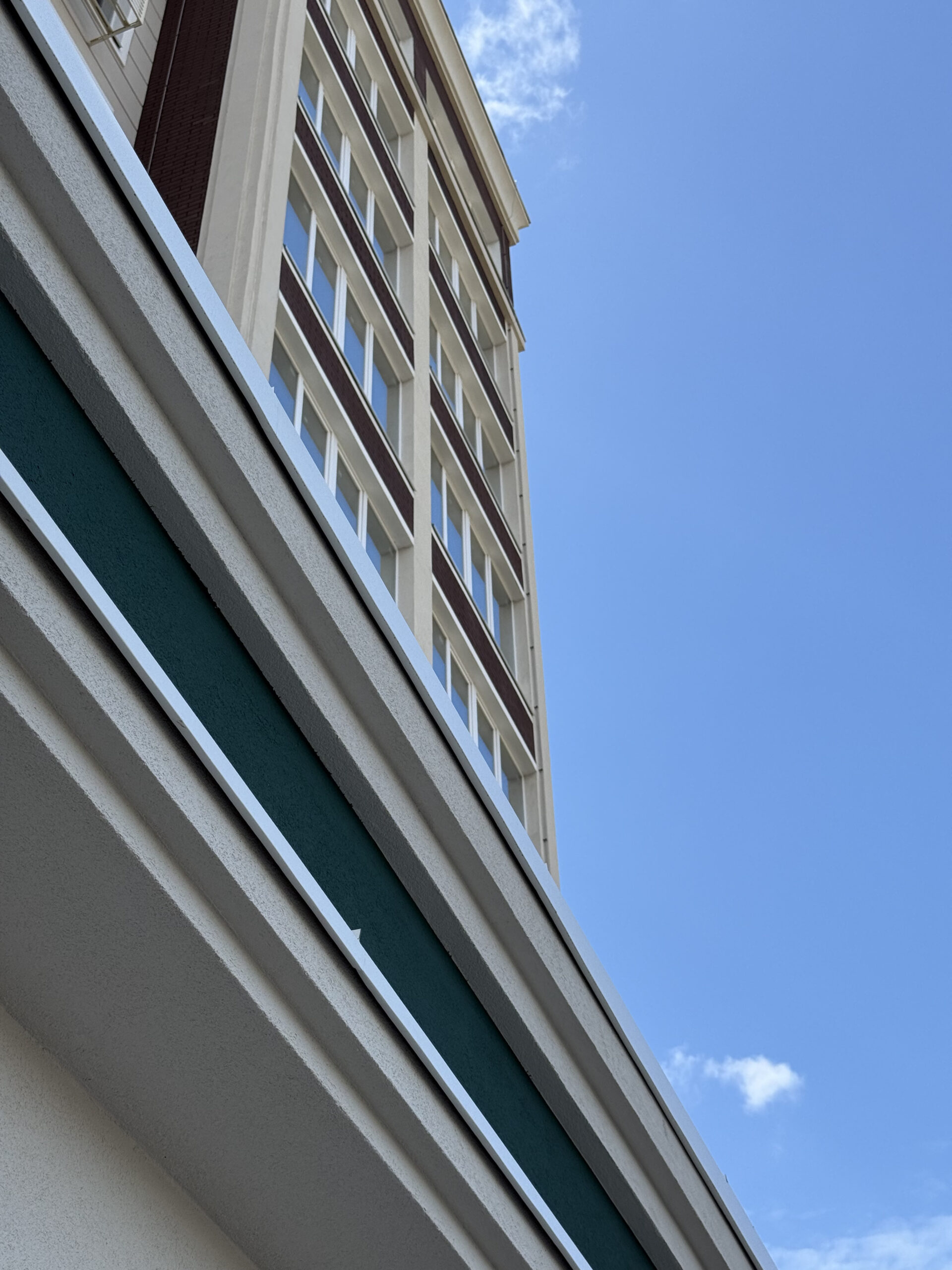

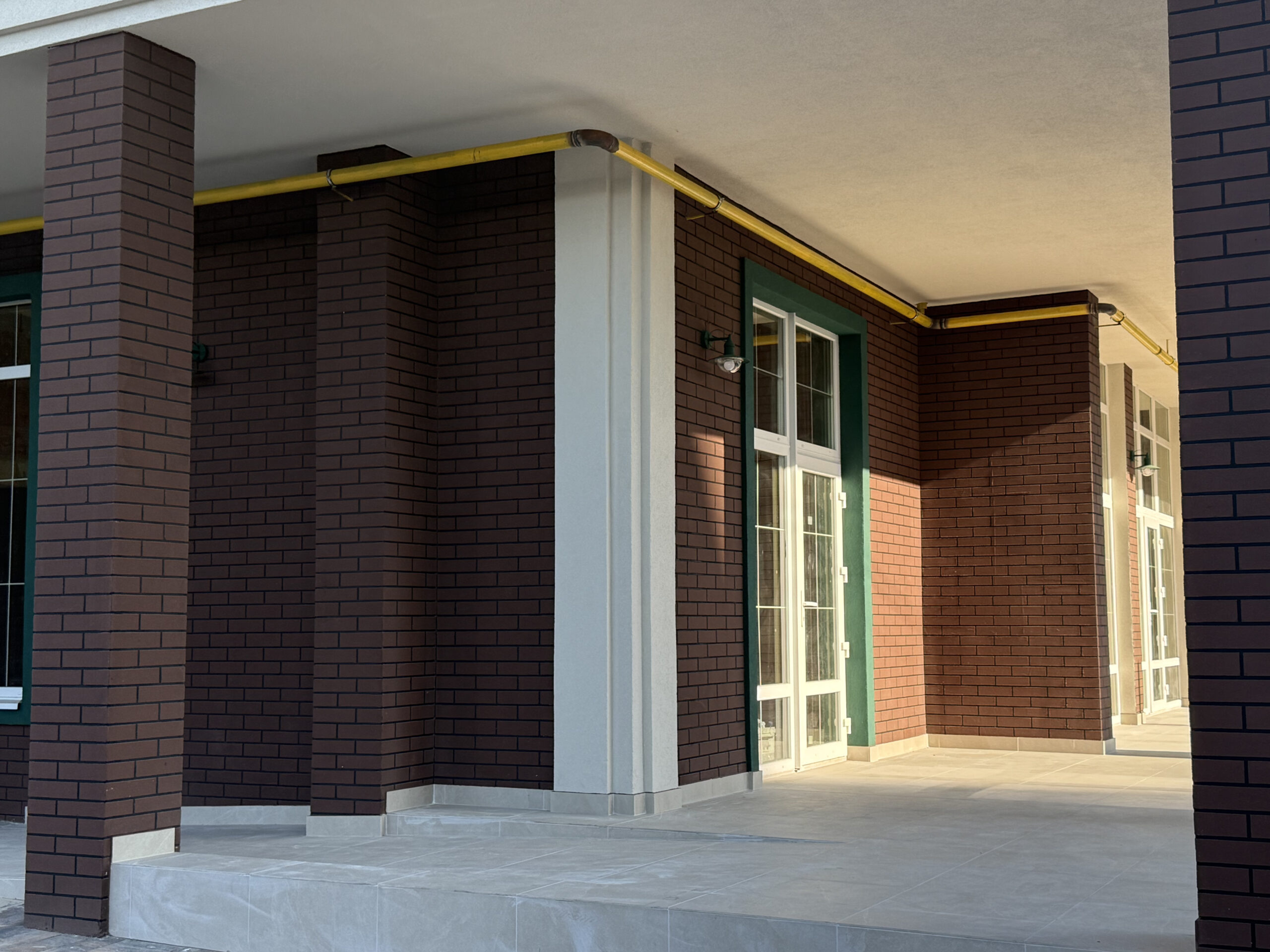

- Завершили оздоблення фасадів нежитлових приміщень першого поверху.
- Продовжуємо оздоблення місць загального користування.
- У першій секції змонтували натяжні стелі.
- У першій секції завершили нанесення декоративної штукатурки та її фарбування.
- У другій секції продовжуємо підготовчі роботи до нанесення декоративної штукатурки.
- Продовжуємо благоустрій та озеленення прибудинкової території.
- Продовжуємо укладання бруківки з внутрішнього боку будинку.
- У підвалі другої секції уклали плитку в загальному коридорі, коворкінгу та дитячій кімнаті.
- Розпочали підготовчі роботи до оздоблення експлуатованої покрівлі стилобату першої та другої секцій.
Будинок 2 — секція 3:

- Завершуємо монтаж вікон.
- Завершили штукатурні роботи в місцях загального користування.
- Продовжуємо монтаж дашків парапетів і димоходів.
- Завершили укладання гідроізоляційної мембрани.
- Розпочали утеплення фасаду із зовнішнього боку будинку.
Будинок 2 — секція 4:
- Продовжуємо монтаж вікон.

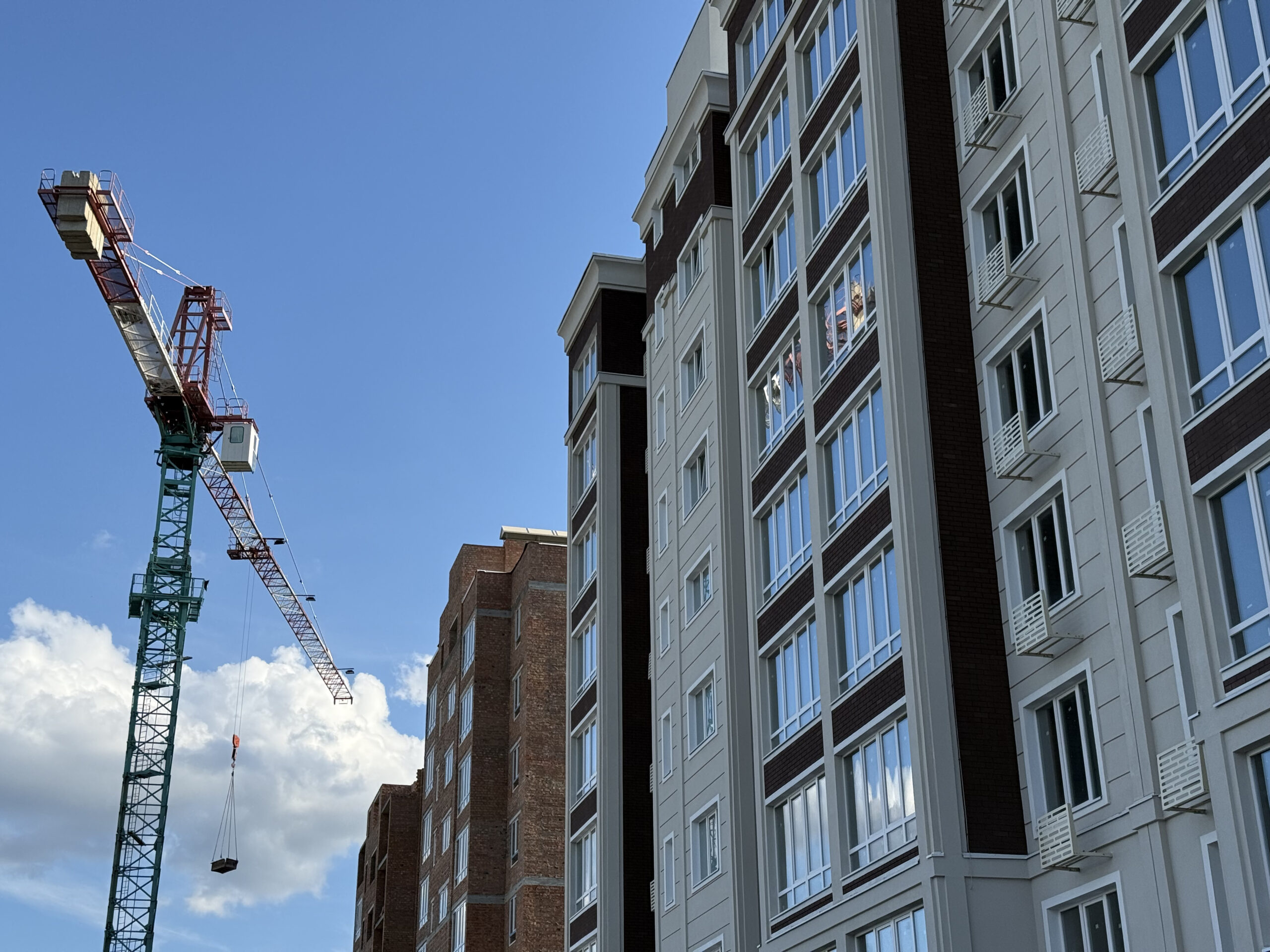

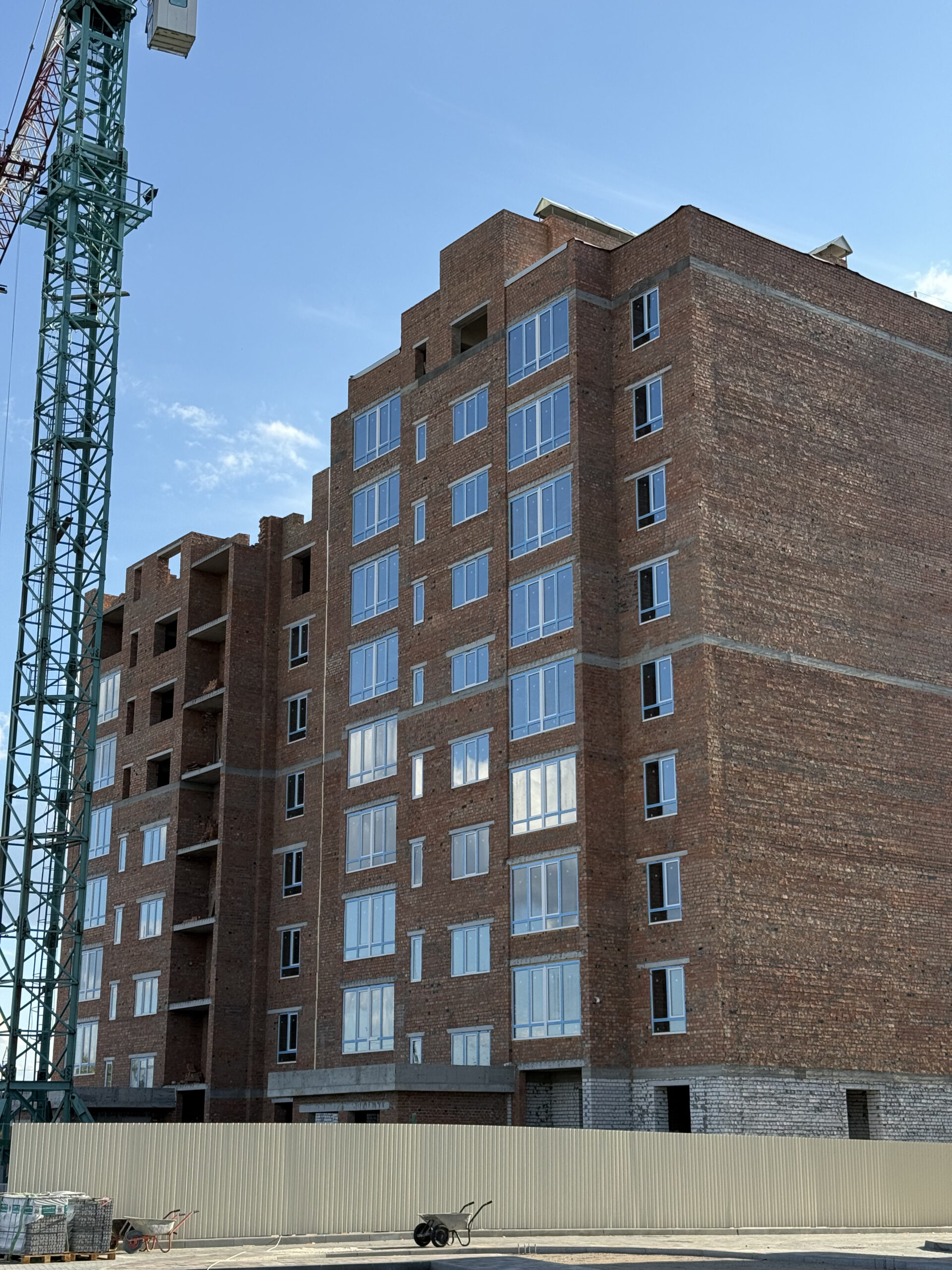

- Завершили мурування стін 8-го поверху, виконали перекриття плитами та розпочали мурування стін 9-го поверху.
Будинок 2 — секції 3 та 4:
- Продовжуємо роботи зі стилобату.
- Завершили монтаж системи зливової каналізації до зливового колодязя.
Будинок 3 — секція 6:
- Завершили мурування комор у підвалі.
- Виконали перекриття плитами.
- Виконали гідроізоляцію фундаменту з внутрішнього боку будинку.
Будинок 3 — секція 7:
- Завершили мурування комор у підвалі та виконали перекриття плитами.
- Виконали гідроізоляцію фундаменту з внутрішнього боку будинку.
По комплексу:
- Продовжуємо роботи з підключення секцій 1, 2, 3 та 4 до мережі електропостачання.
